Buka Isolasi Daerah Untuk Peningkatan Ekonomi, Tahun Ini Pemprov Riau Bangun 11 Jembatan

Buka Isolasi Daerah Untuk Peningkatan Ekonomi, Tahun Ini Pemprov Riau Bangun 11 Jembatan

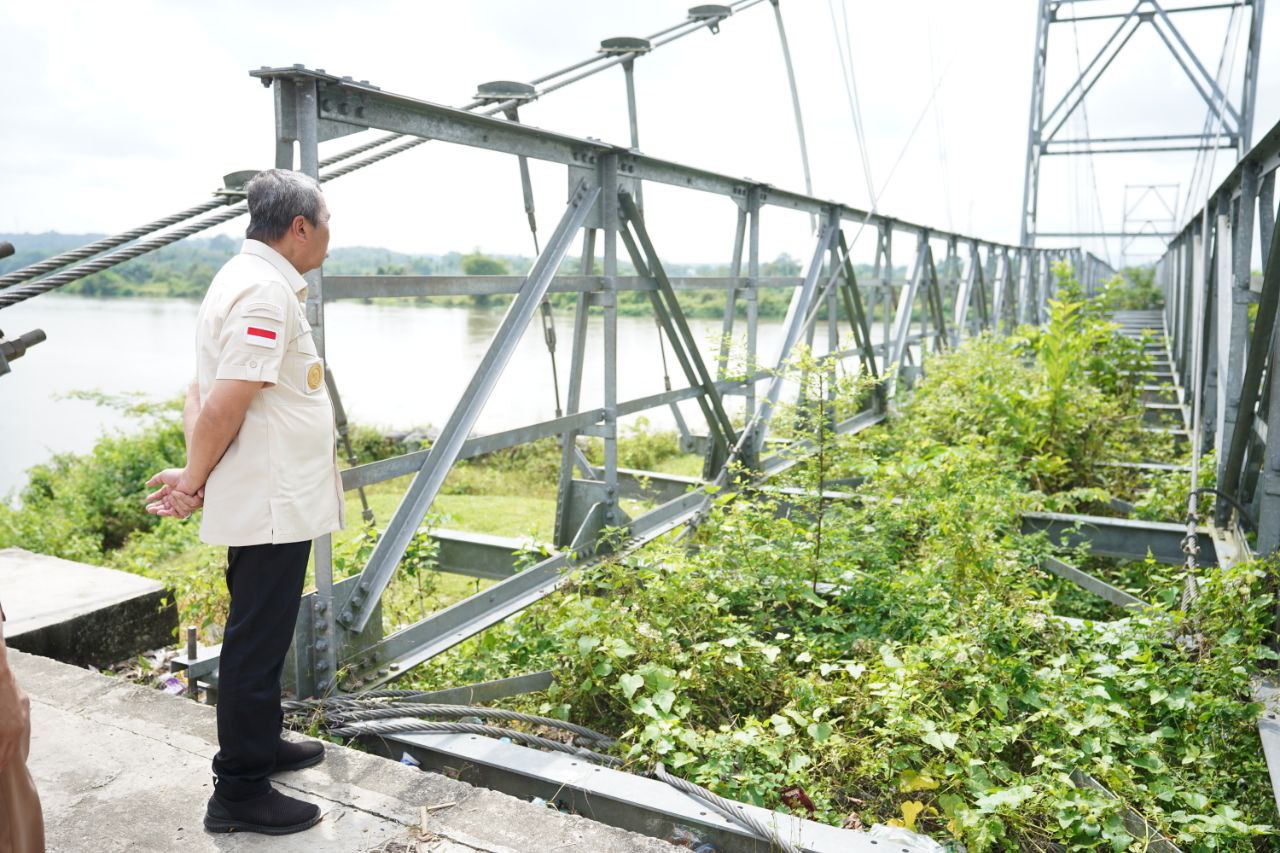

PEKANBARU - Pemerintah Provinsi (Pemprov) Riau tahun ini menyiapkan anggaran sebesar Rp 202,697 miliar untuk pembangunan 11 unit jembatan yang tersebar di kabupaten kota di Riau.

Pembangunan 11 jembatan tersebut ada yang proses pekerjaan. Di mana jembatan diantaranya ada yang proses lelang dan kontrak ditargetkan Mei 2023 selesai.

"Untuk pembangunan 11 jembatan di Riau sebagian sudah jalan dan masih on progres," kata Kepala Dinas Pekerjaan Umum Penataan Ruang dan Perumahan Kawasan Pemukiman Pertanahan (PUPR-PKPP) Riau, M Arief Setiawan melalui Kepala Bidang Bina Marga, Zulfahmi, Selasa (16/5/2023) dilansir situs resmi Pemprov Riau.

Dia mengatakan, saat ini dari 11 jembatan yang akan dibangun tahun ini, 8 jembatan diantaranya sudah proses pekerjaan. Kemudian 1 jembatan proses kontrak, 1 jembatan proses lelang, dan 1 jembatan lagi proses lelang batal.

"Jembatan proses kontrak yakni Duplikat Jembatan Sei Masjid pada Ruas Jalan Dumai - Lubuk Gaung - Sinaboi sebesar Rp 31,679 miliar. Kemudian, Jembatan Sei Teras pada Ruas Jalan Dumai - Lubuk Gaung - Sinaboi dengan nilai anggaran sebesar Rp 7,9 miliar proses lelang, dan Jembatan Sei Piring pada Ruas Jalan Sri Luar - Teluk Pinang - Kuala Gaung sebesar Rp 63,358 miliar proses lelang batal," terangnya.

Sedangkan 8 jembatan proses pembangunan diantaranya, Jembatan Sei Selangor pada Ruas Jalan Selensen - Kota Baru - Bagan Jaya dengan pagu anggaran sebesar Rp 17,248 miliar progres 20 persen.

Kemudian progres Jembatan Parit Mutiara pada Ruas Jalan Selensen - Kota Baru - Bahan Jaya (DAK) sebesar Rp 22,457 miliar sebesar 12,56 persen.

Lalu, progres Jembatan Sei Kerisik Putih pada Ruas Jalan Ujung Batu - Rokan - Batas Sumbar sebesar Rp 14,251 miliar mencapai 30 persen.

Selanjutnya, progres Jembatan Sei Sialang Harapan 1 pada Ruas Jalan Lubuk Agung - Batu Sasak - Batas Sumbar sebesar Rp 5,091 miliar mencapai 30 persen, progres Jembatan Sei Limako pada Ruas Jalan Ujung Batu - Rokan - Batas Sumbar sebesar Rp13,454 miliar capai 30 persen.

Lalu, progres Jembatan Sei Piang Hulu pada Ruas Jalan Rokan - Pendalian - Dusun Batas sebesar Rp 9,610 miliar. Jembatan Sei Besi pada Ruas Jalan Bagansiapiapi - Sinaboi sebesar Rp 5,344 miliar capai 30 persen, dan progres Jembatan Sei Camp Kubu pada Ruas Lubuk Jambi - Simpang Ibul - Simpang Ifa sebesar Rp12,813 miliar capai 30 persen.

"Rata-rata progres pembangunan jembatan mencapai 30 persen, dan progresnya diatas rencana. Kita juga sudah minta rekanan untuk menggesa pekerjaan, agar pekerjaan jembatan selesai sesuai kontrak," pungkasnya.***
